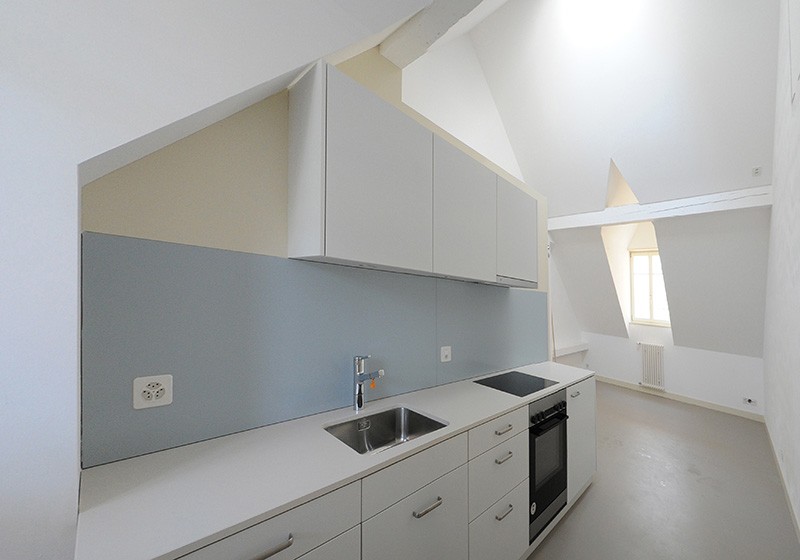

Anfang/Mitte August:

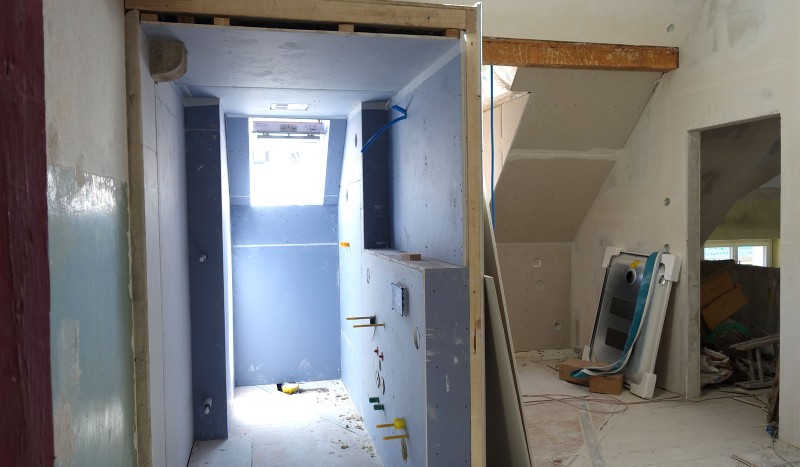

Die ersten Studios im Dachstock sind bezugsbereit!Ende Juni: Die Bäder werden in den Studios eingebaut.

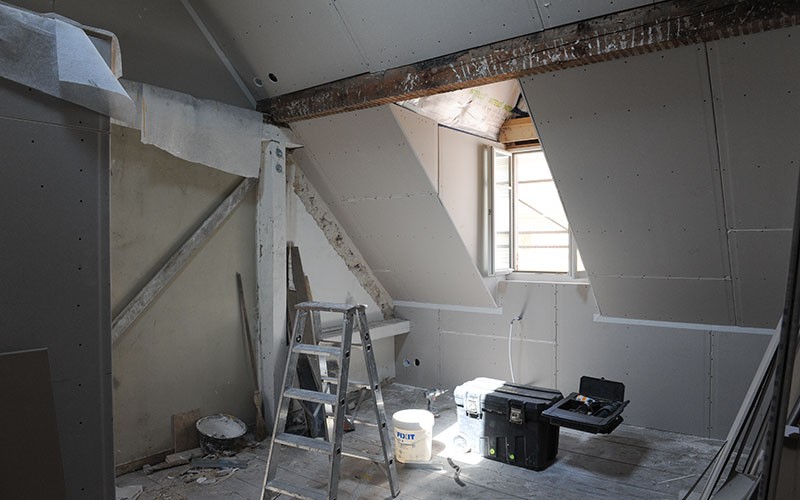

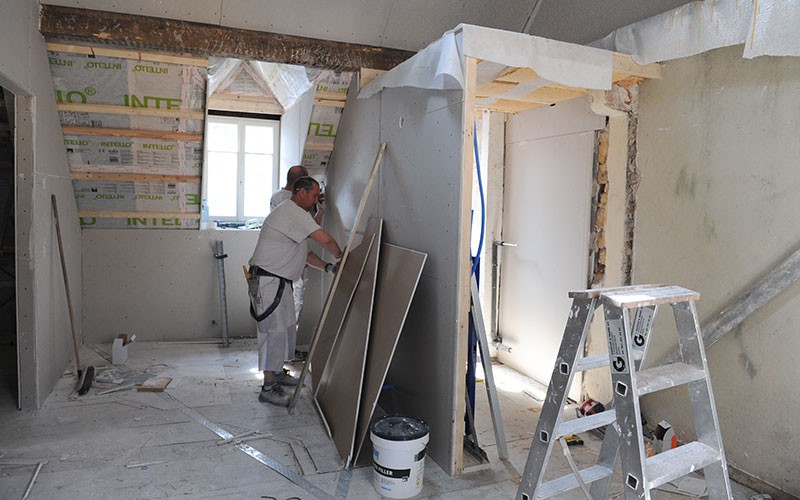

Gipserarbeiten in Mansarden und Studios

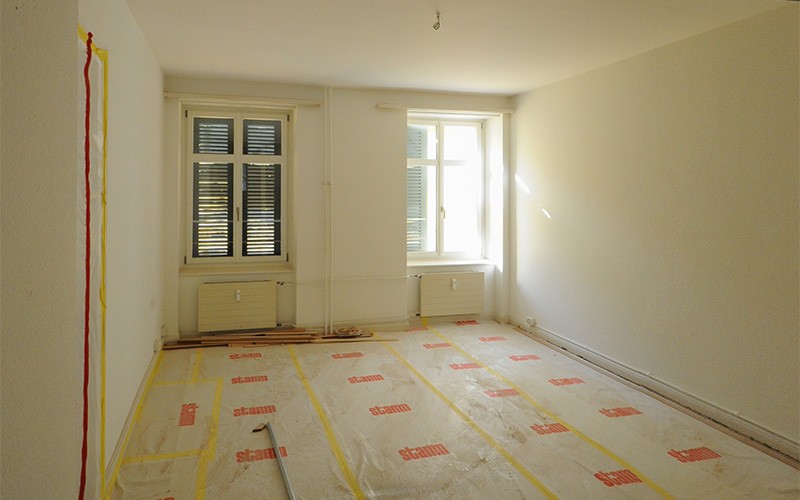

Die Gipserarbeiten haben begonnen: Links Mansarde und rechts ein Studio.Ende Mai: Die ersten Mansarden sind fast fertig, die Heizkörper und Fenster sind montiert.

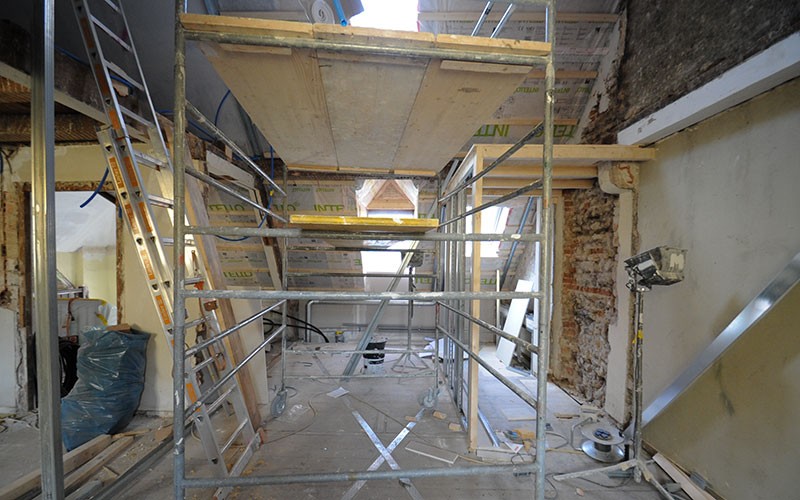

Bereits nehmen die neuen Studios Kontur an.

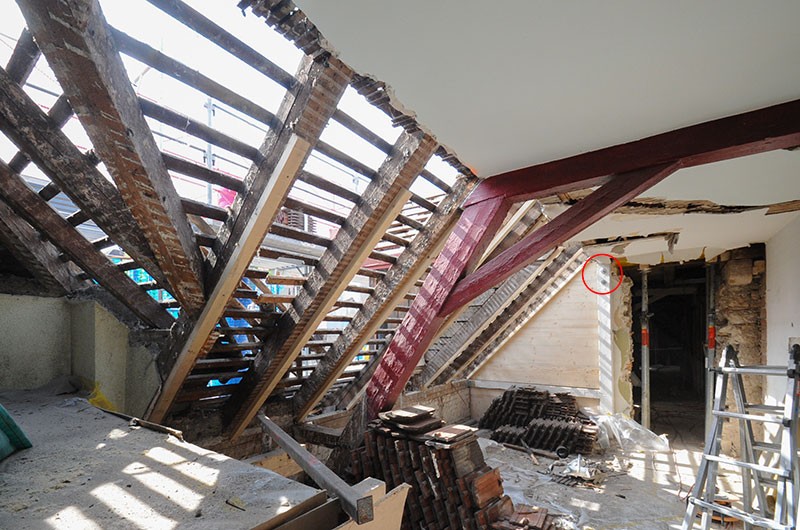

Anfang Mai: Zur Erdbebenertüchtigung gehört die Sanierung der Statik. Zuganker (rot umkreist), Ausfüllen von Hohlräumen, zusätzliche Verstärkungen. All das, um nur einiges zu nennen, ist für die Ertüchtigung notwendig.

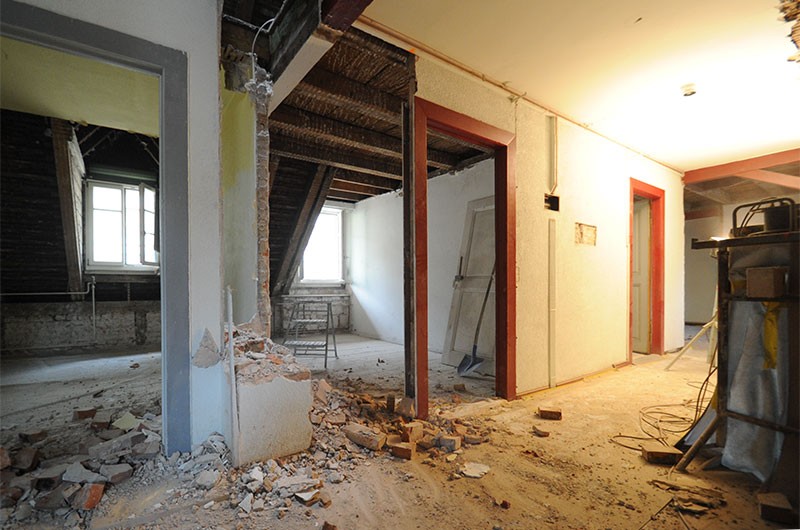

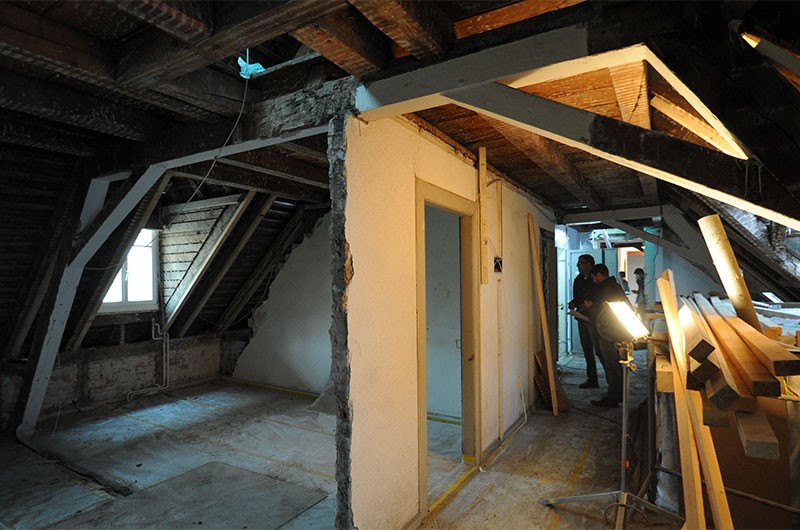

Mitte April: Abbrucharbeiten und Durchbrüche im Dachstock.
Beim Abbruch können neue Situationen entstehen: Die Architekten vergleichen den Ist-Zustand der Türen mit den Plänen

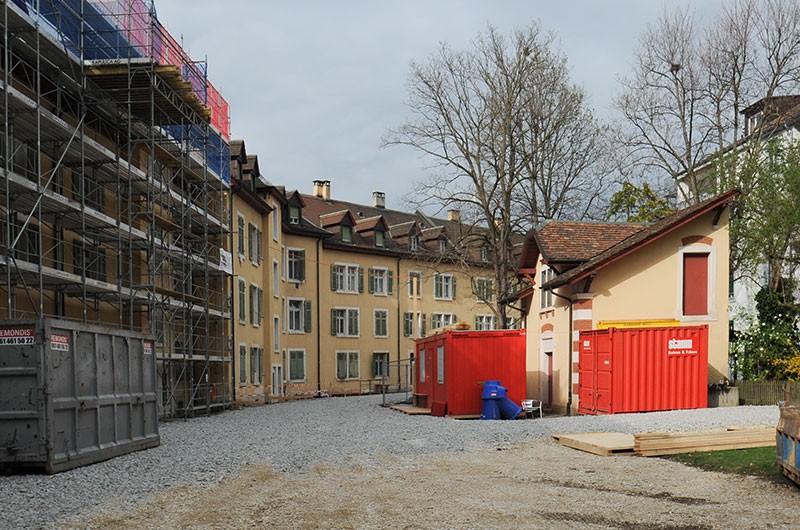

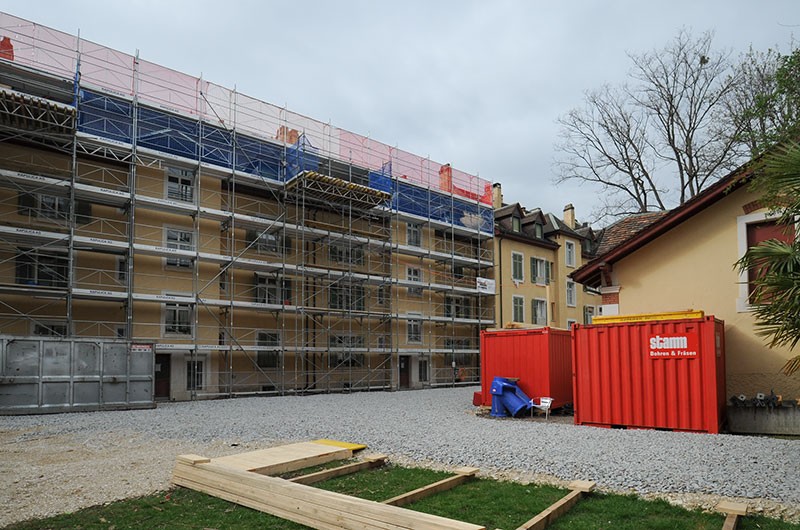

Anfang April: Die beiden Häuser Bruderholzstrasse 61 + 63 sind hof- und strassenseitig vollständig eingerüstet. Wenn die Arbeiten hier beendet sein werden, «wandert» das Gerüst weiter.
Es fallen grosse Mengen an Abbruch an, vor allem Holz und Bauschutt. Im Hintergrund angelieferte Dämmplatten für die Isolation des Dachstocks.

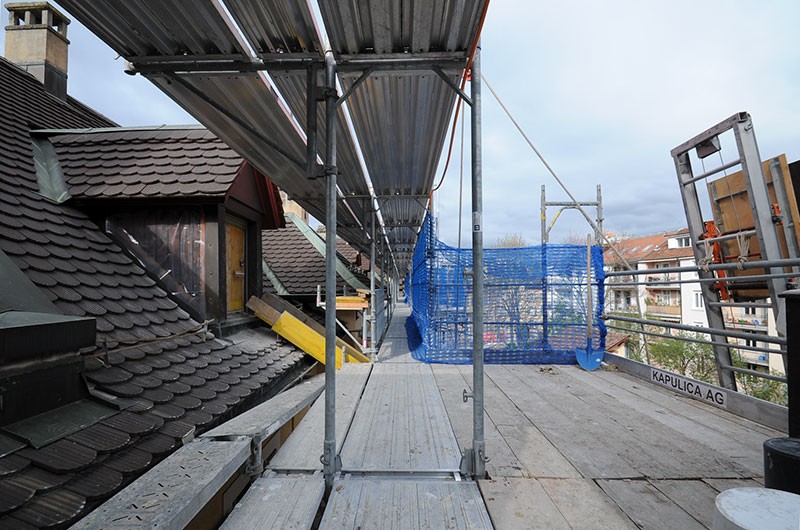

Über Plattformen am Gerüst werden Dachstock und die Mansarden erreicht. Rechts Lift für den Warentransport. Gelb: Schuttrinne an der Mansarde.
Je Haus wird eine Plattform benötigt.
